減勢工作業完了!
2020年01月17日 工事状況

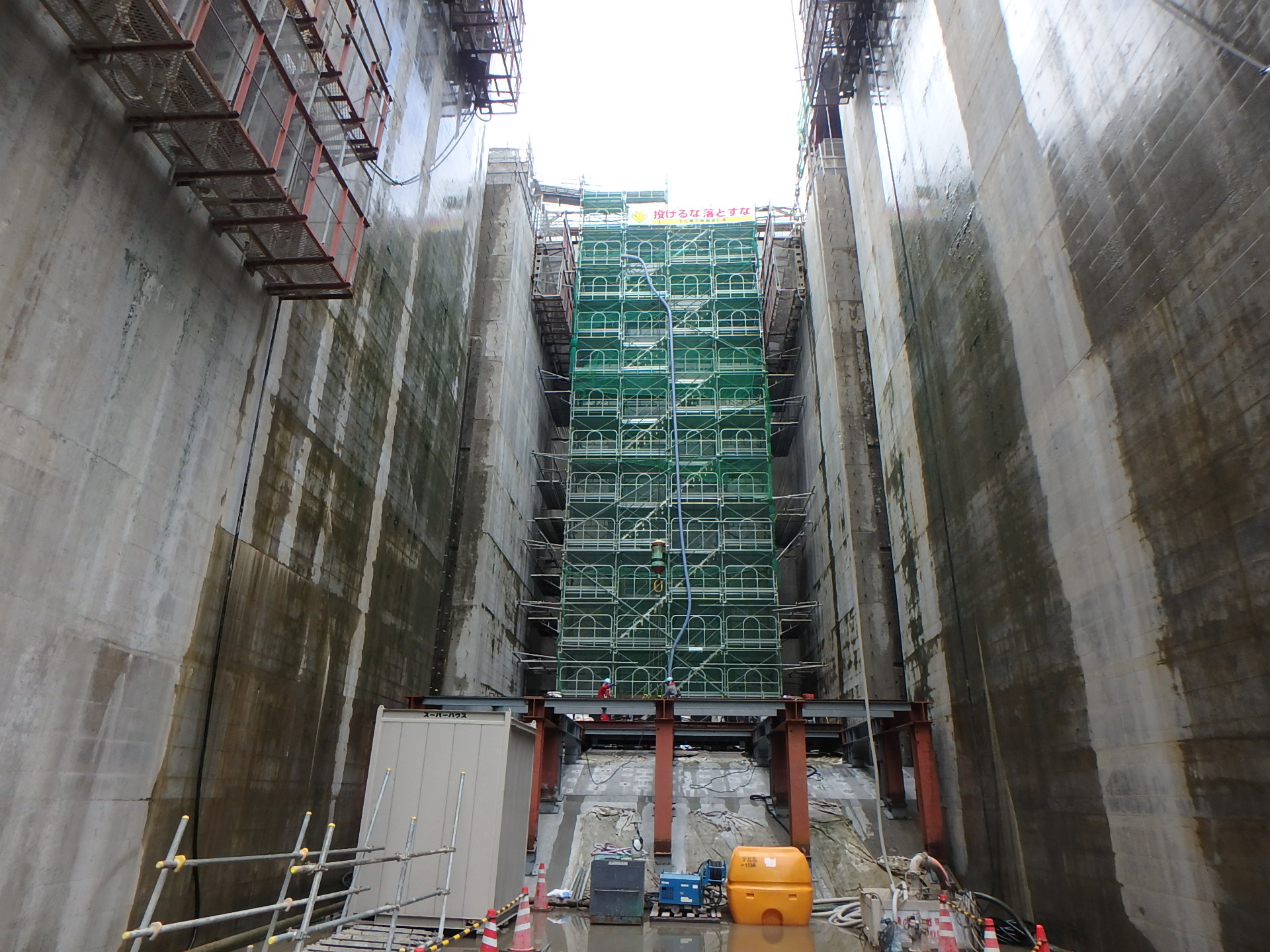

令和元年10月14日より減勢工6シーズン目の施工を再開しておりましたが、この度、令和元年12月28日をもちまして減勢工の作業が完了しました。 1シーズン目から6シーズン目の間、近隣住民の皆様並びに関係各所の皆様にご協力頂き、無事完了することができました。大変ありがとうございました。 ダム堤体のコンクリート施工及び後片付けが残っておりますが、今後とも体調管理、安全管理を十分に行い、気を引き締め事故が無いよう施工を行っていきたいと思います。
6シーズン目施工開始
2019年11月08日 工事状況
令和元年10月14日より減勢工6シーズン目の施工を開始しました。これからの作業は減勢工上部のコンクリート擁壁、減勢工天端の張コンクリート施工とダム堤体の残りのコンクリート施工となります。 残すところあと僅かとなりましたが、今シーズンをもってダム施設改造工事も終了となります。 今後益々気温も低くなりますので体調管理を十分に行い、事故が無いよう十分注意し施工を行ってまります。 P.S. 11月1日200t吊トラッククレーンの組立を行っています。
新設ゲートから放流
2019年08月07日 工事状況

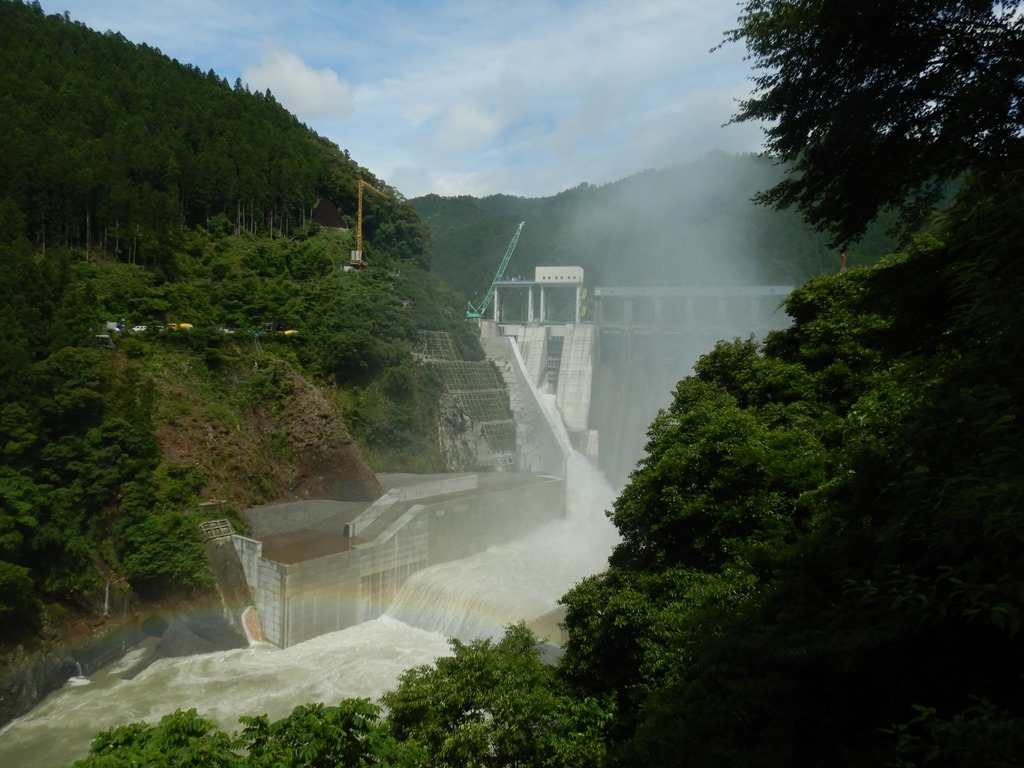

令和元年6月10日に新設ゲート2門が完成し、ダム放流時に運用を開始しています。 ※上記の写真は令和元年6月27日から6月28日にかけての7号ゲート(川側)放流状況。 これからは、台風が来襲する時期となります。新設ゲートの運用により、今まで以上に治水効果が発現できるよう頑張って参ります。 今後も、気を引き締めて事故等が無いよう十分注意し、施工を行って参ります。 P.S. 副ダム付近に虹が架かっています。
減勢工 5シーズン目完了
2019年06月05日 工事状況

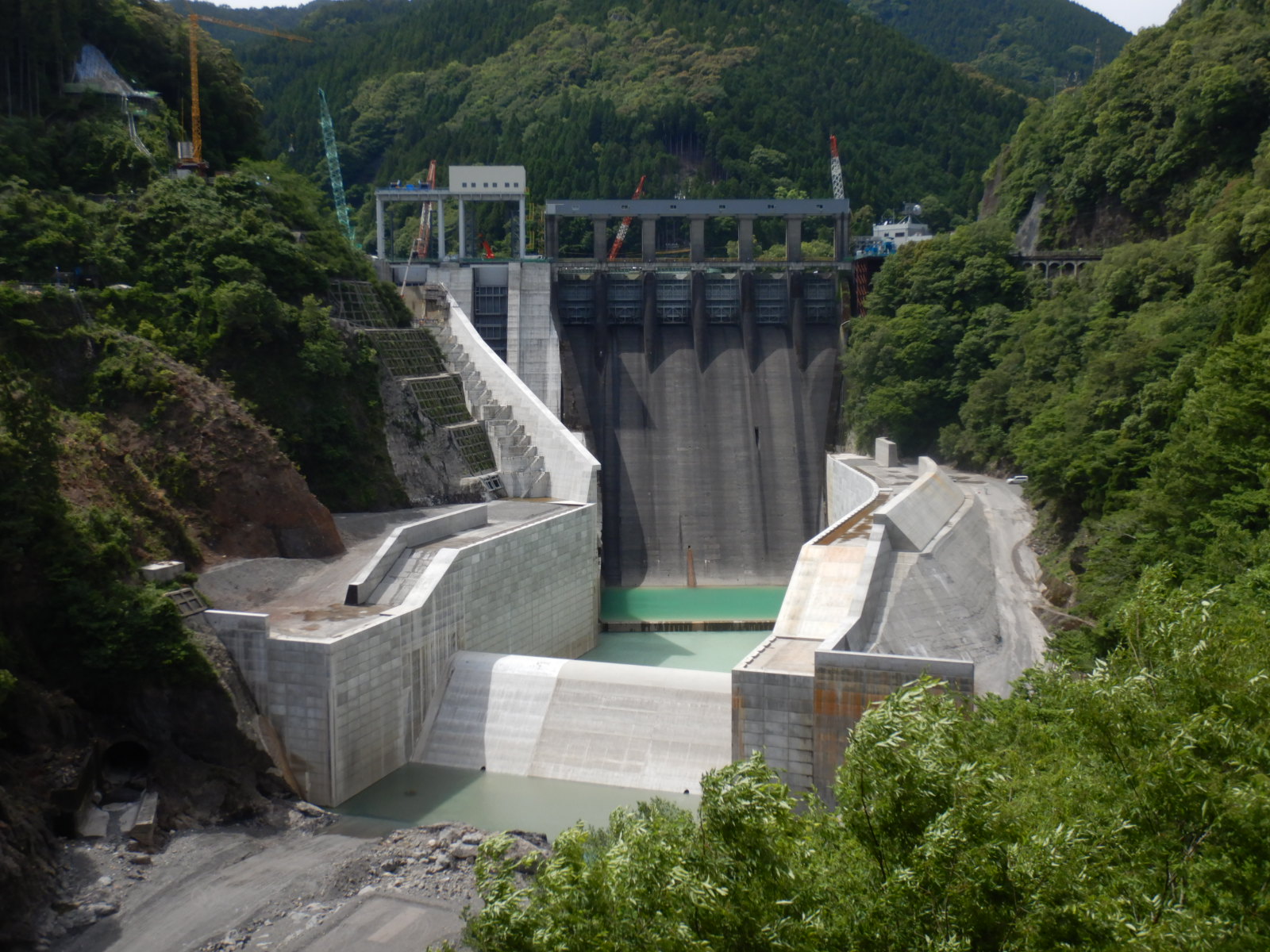

平成30年10月より減勢工5シーズン目を再開し、遂に側壁プレキャストブロック及びCSGの施工、副ダムの最後の1スパンの施工が完了しました。左右岸のコンクリート壁についても残りわずかを残すのみとなりました。今シーズンは積雪もなく、放流回数も昨シーズンに比べ少なく順調に施工が進みました。 今後も気を引き締め、事故が無いよう十分注意し、施工を行って参ります。
山側ゲート完成!
2019年05月15日 工事状況

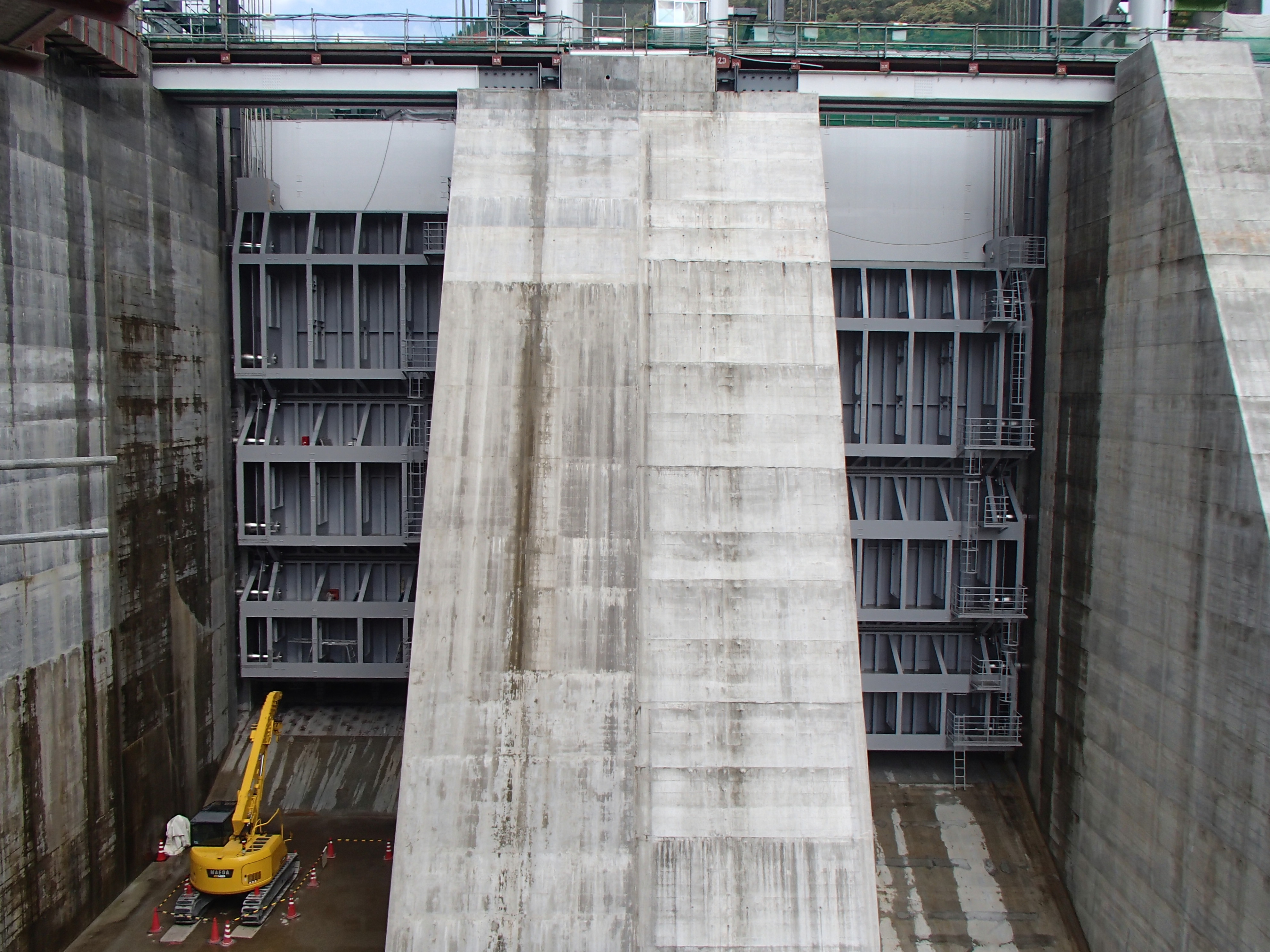

天候にも恵まれ、順調に施工が進み、遂に山側ゲートが完成しました(写真:左側が山側ゲート)。今後は山側ゲートの上屋建築物(吊り上げ装置を覆う建物)の組み立て、川側ゲート(写真:右側が川側ゲート)の試運転を行っていく予定です。 工事も終盤にさしかかります。最後まで気を緩めないよう安全最優先で無事故の完成を目指します。
減勢工 右岸側壁プレキャストブロック完了・副ダム施工再開
2019年02月06日 工事状況

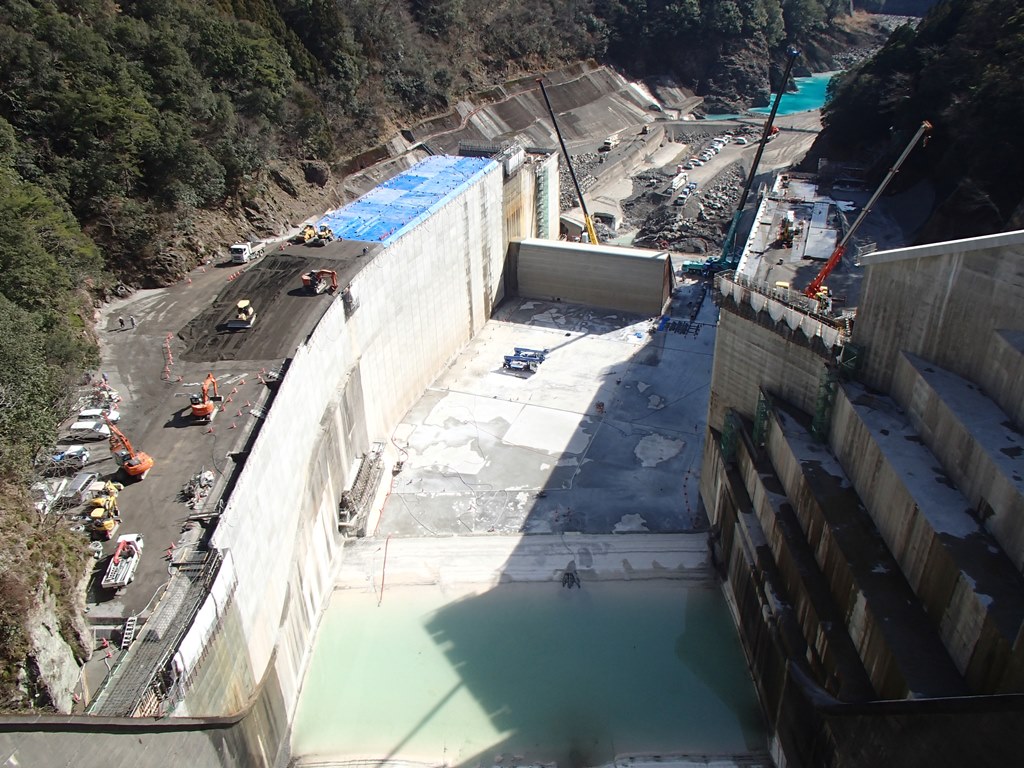

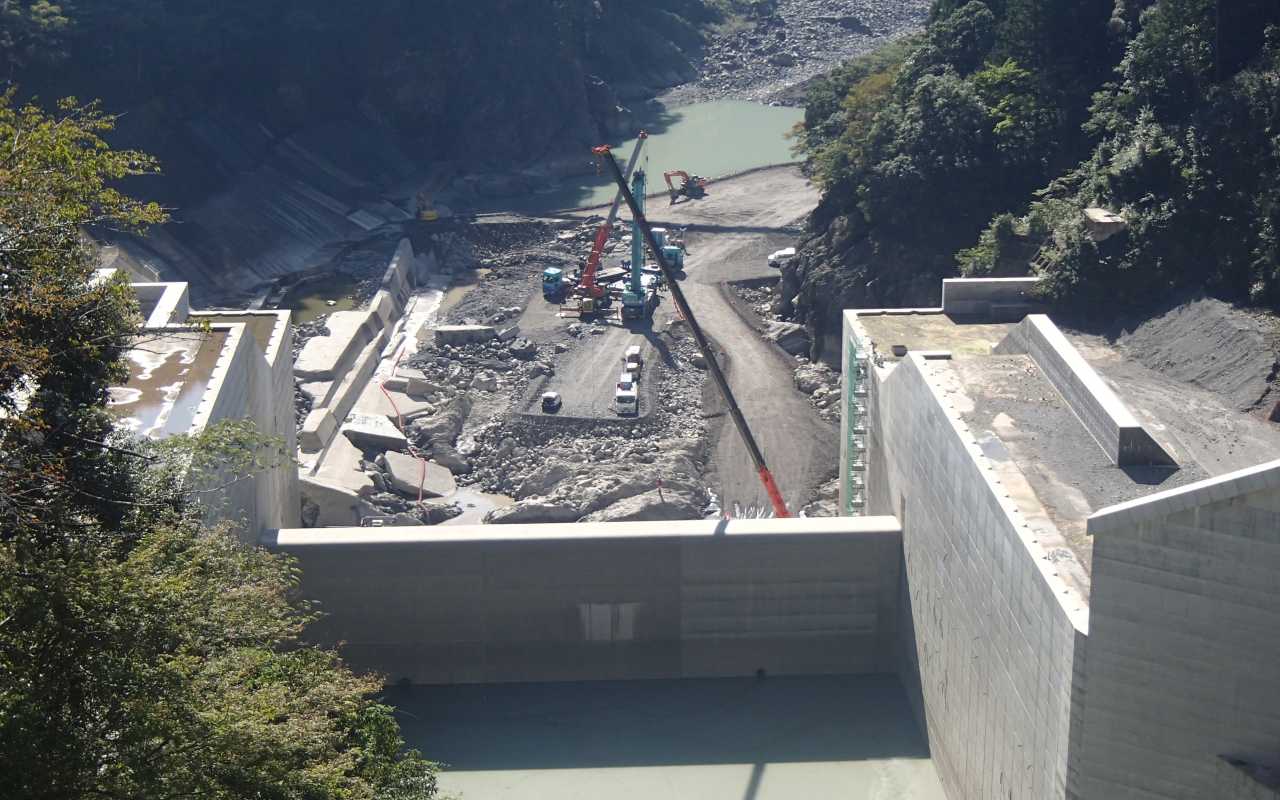

平成30年10月より減勢工の5シーズン目の施工を再開し、昼夜施工を行っていたCSG(砂礫をセメントで混ぜた材料)の施工及び右岸側の側壁プレキャストブロックの施工が遂に完了しました。左岸側についても残り1層となり夜間施工は終了しました。また、副ダムの施工も平成31年1月から再開しています。今シーズンは積雪もなく、昨シーズンに比べ順調に施工が進んでいます。 今後も気を引き締め事故等が無いよう十分注意し、施工を行って参ります。【P.S.】 右岸側の側壁の高さは30m、左岸側の側壁の高さは33m、副ダムの高さは13.5mです。クレーン、ブルドーザなどの機械がおもちゃに見えます。
減勢工 5シーズン目(5年目)夜間作業開始
2019年01月09日 工事状況

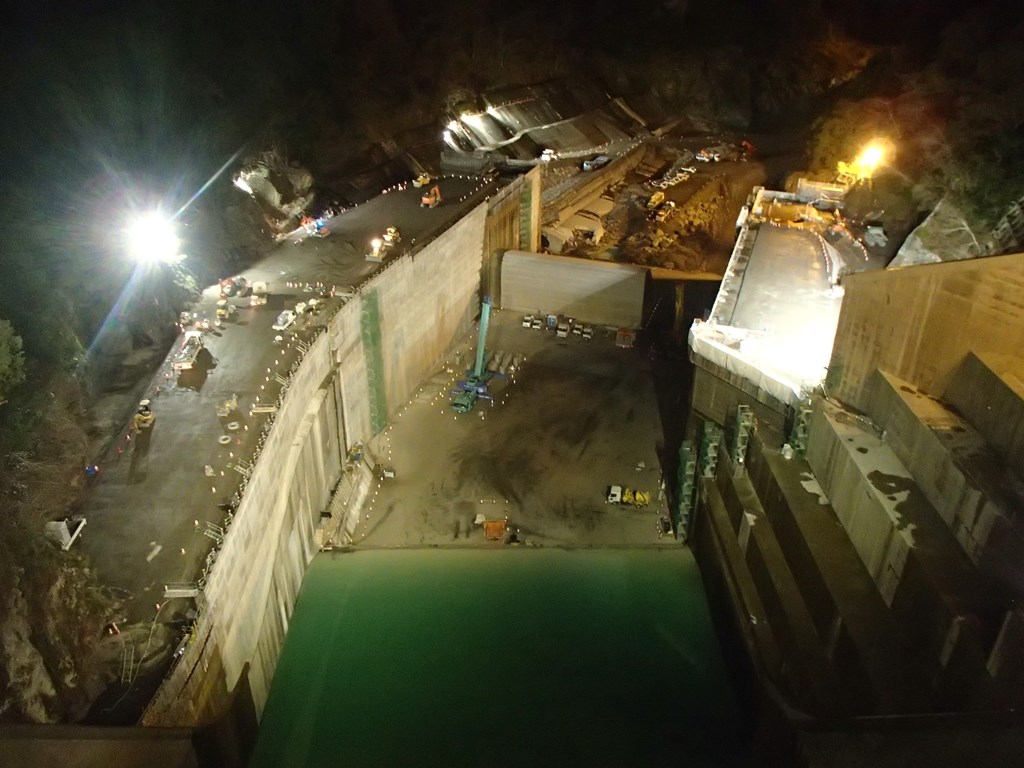

雨の多い期間はダムからの放流がある為、減勢工の作業を一時中止していましたが、平成30年10月より減勢工5シーズン目(5年目)を再開しました。現在作業は昼夜施工で行っており、夜間作業は大変寒い中での作業となります。積雪、凍結が考えられるので、転倒や建設機械のスリップ等の防止対策を十分に行い作業を行っていきます。また、減勢工の施工に伴い高さも高くなりますので、少しの気のゆるみでも重大な事故が発生につながります。作業を行う前には作業手順の確認をしっかり行い事故防止に努めて参ります。P.S どんどん減勢工側壁部の作業が進んでますので、仮設足場の登り降りが大変です。(^_^;)

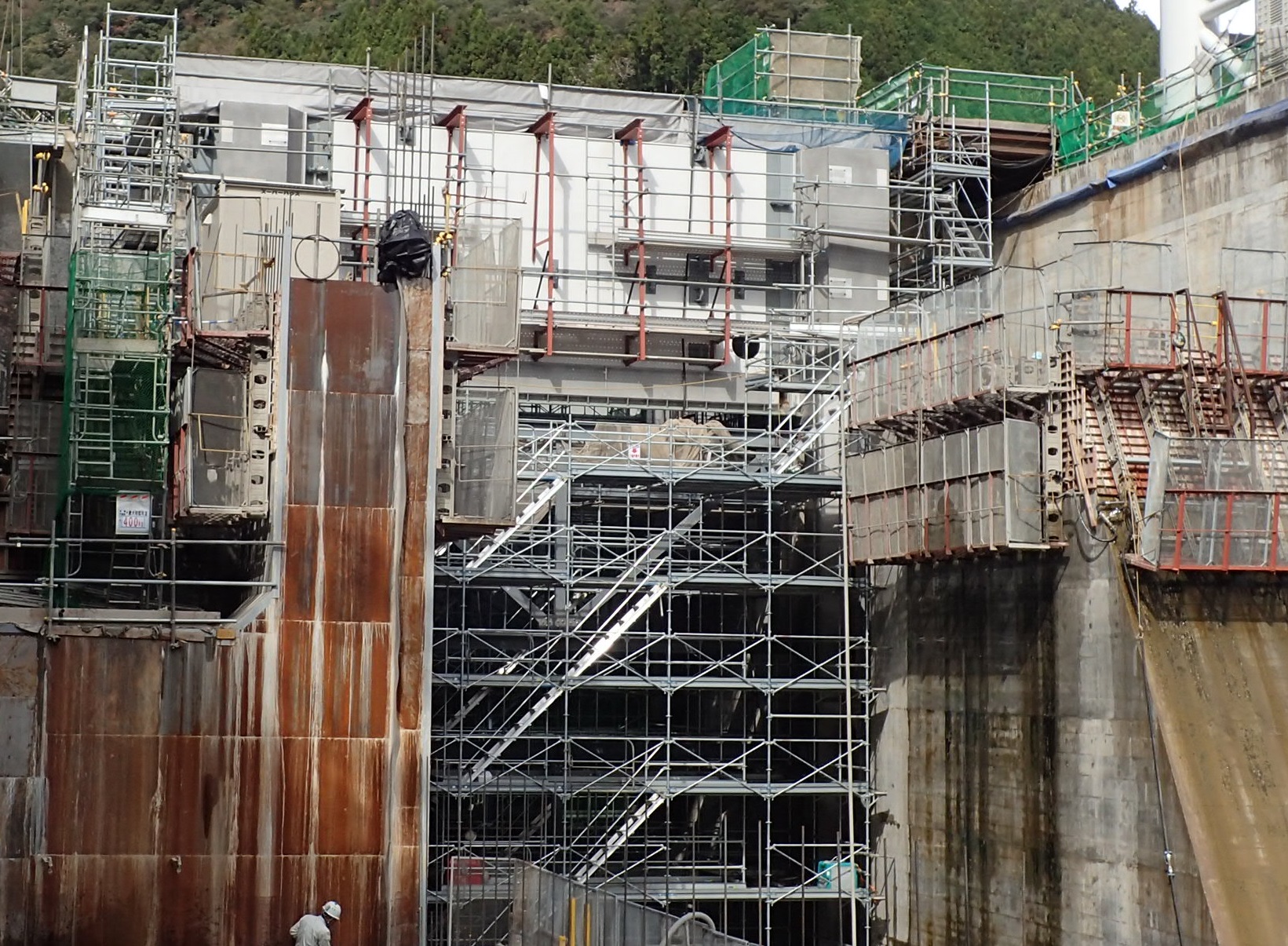

山側ゲート 側部戸当り金物据付完了
2018年11月07日 工事状況
9月から開始した山側ゲート側部戸当りについて順調に施工が進み、10月末に側部戸当り金物の据付が完了しました。現在、側部戸当り箱抜き部のコンクリート打設を行っています。固定ゲートについても吊込作業が完了し、現在、据付材の取付と固定ゲート本溶接前の調整作業を行っています。 これからも一段と寒さが増していきます。また作業員については高所での作業に従事しますが、健康第一、安全第一の無事故・無災害で作業を進めて行きたいと思います。
減勢工 5シーズン目再開
2018年11月07日 工事状況

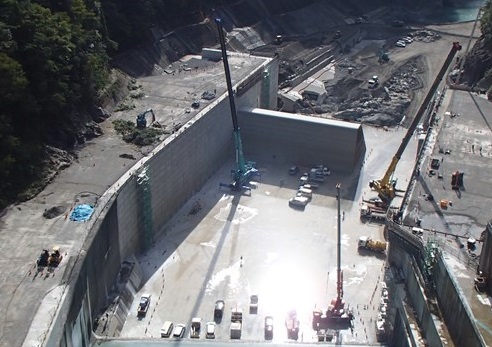

今夏は頻繁に台風が来襲しましたが、10月より減勢工の5シーズン目の作業に着手しました。ダムの天端から減勢工の工事現場を見下ろすと、作業している人や大きな建設機械がミニチュアのおもちゃの様に見えてしまいます。今後、減勢工については昼夜での作業となることから、十分に安全対策を行い無事故・無災害にて作業を進めて行きたいと思います。
山側ゲート据付開始
2018年10月03日 工事状況
山側ゲート部の下流増厚コンクリートの施工については、度重なる台風の来襲がありましたが順調に施工が進み、9月に施工が完了しました。その後、ゲート設備工事に引き渡し、山側ゲートの据付を開始しています。現在下部戸当りの据付・コンクリートの打設が完了し、扉体・戸当りの据付時に作業床となる作業ステージングの据付、側部戸当りの据付を実施しています。その後、固定ゲートを据付し、再度、ダム堤天までの残りの下流増厚コンクリートの施工を行う予定です。 これから寒い時期の作業になりますが、作業員の健康第一、安全第一で無事故で据付作業を完了したいと思います。
