> R55号桑野道路
おしらせ
事業概要
整備効果
事業年表
詳細情報
おしらせ
・
令和2年3月5日〜:内原地区(竹ノ内)の埋蔵文化財試掘調査に着手しました。
・
令和元年10月4日〜:三倉地区の埋蔵文化財試掘調査を実施しました。
・
令和元年7月12日:大谷地区、西山地区の埋蔵文化財試掘調査を実施しました。
・
平成30年12月19日:三倉地区(三倉・宮内)の用地説明会を実施しました。
・
平成29年3月〜:埋蔵文化財試掘調査に着手しました。
・ 平成28年1月〜:用地補償協議に着手しました。
・
平成27年12月8日〜:用地説明会に着手しました。
・
平成27年7月15日〜:境界立会・用地測量調査に着手しました。
・
平成27年1月29日〜:道路幅杭設置・現地協議に着手しました。
・
平成27年1月23日〜:地元説明会を開催しました。
・
平成26年8月14日記者発表:桑野道路、福井道路に中央帯を導入します
・
平成23年7月28日〜8月3日:測量・調査立ち入り説明会を開催しました。
・
平成23年7月25日記者発表:「桑野道路」 測量・調査立ち入り説明会を開催!
↑TOPへ
事業概要

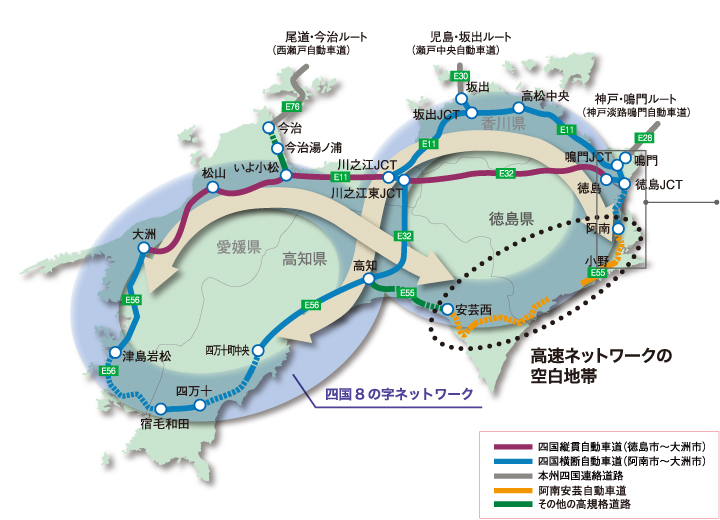

桑野道路は高規格幹線道路の空白地帯を補完し、四国8の字ネットワークを形成する阿南安芸自動車道(地域高規格道路)の一部であり、四国横断自動車道と連絡する自動車専用道路です。
■
本事業のパンフレットをこちらから閲覧できます(PDF:
20.1MB
)
↑TOPへ

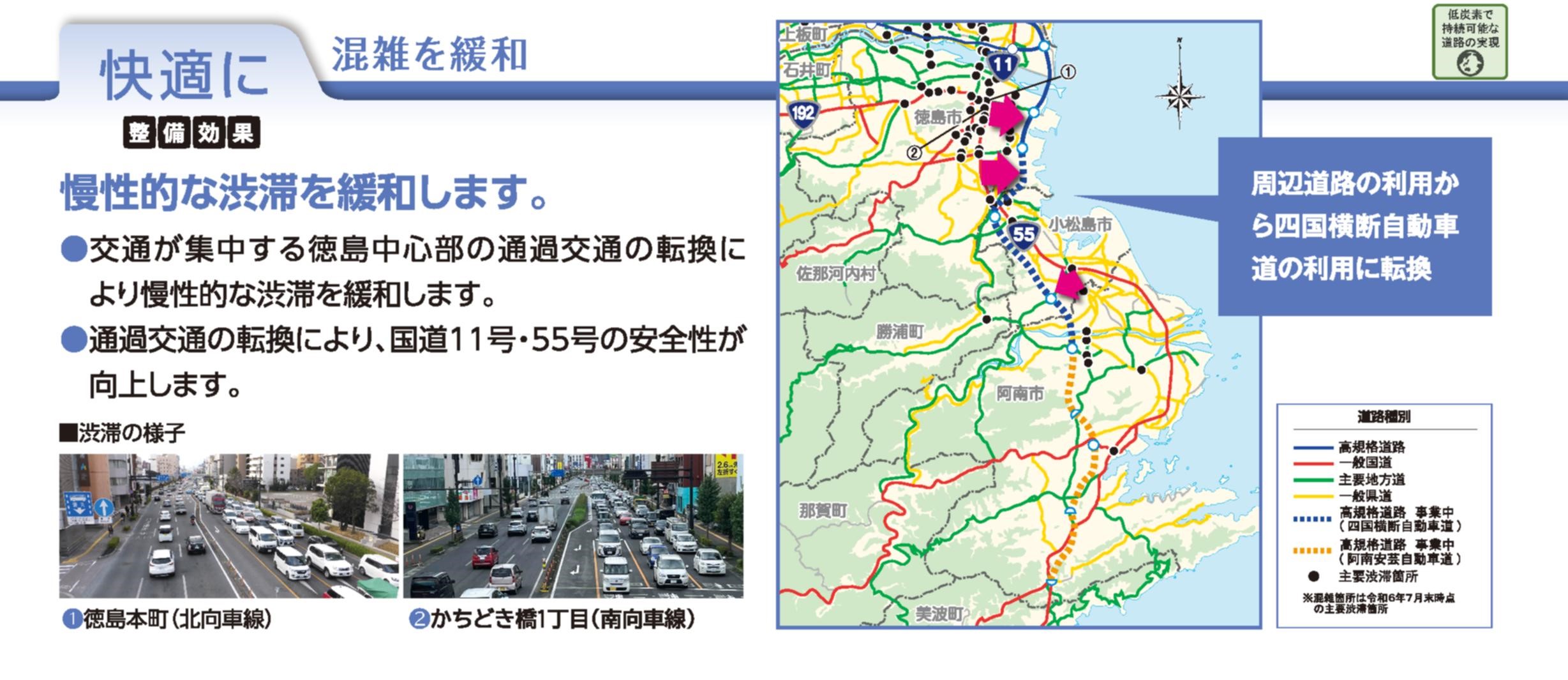

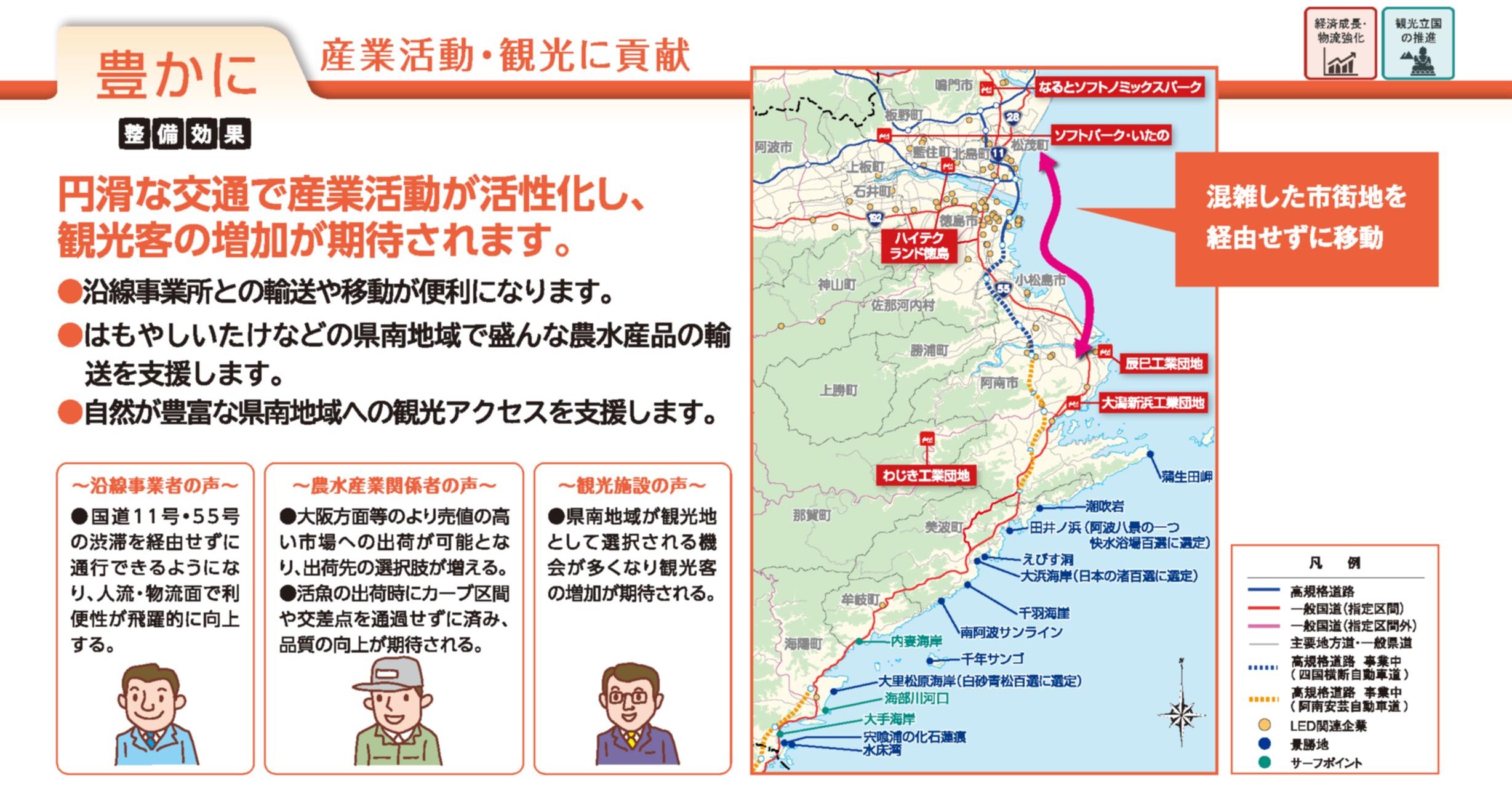

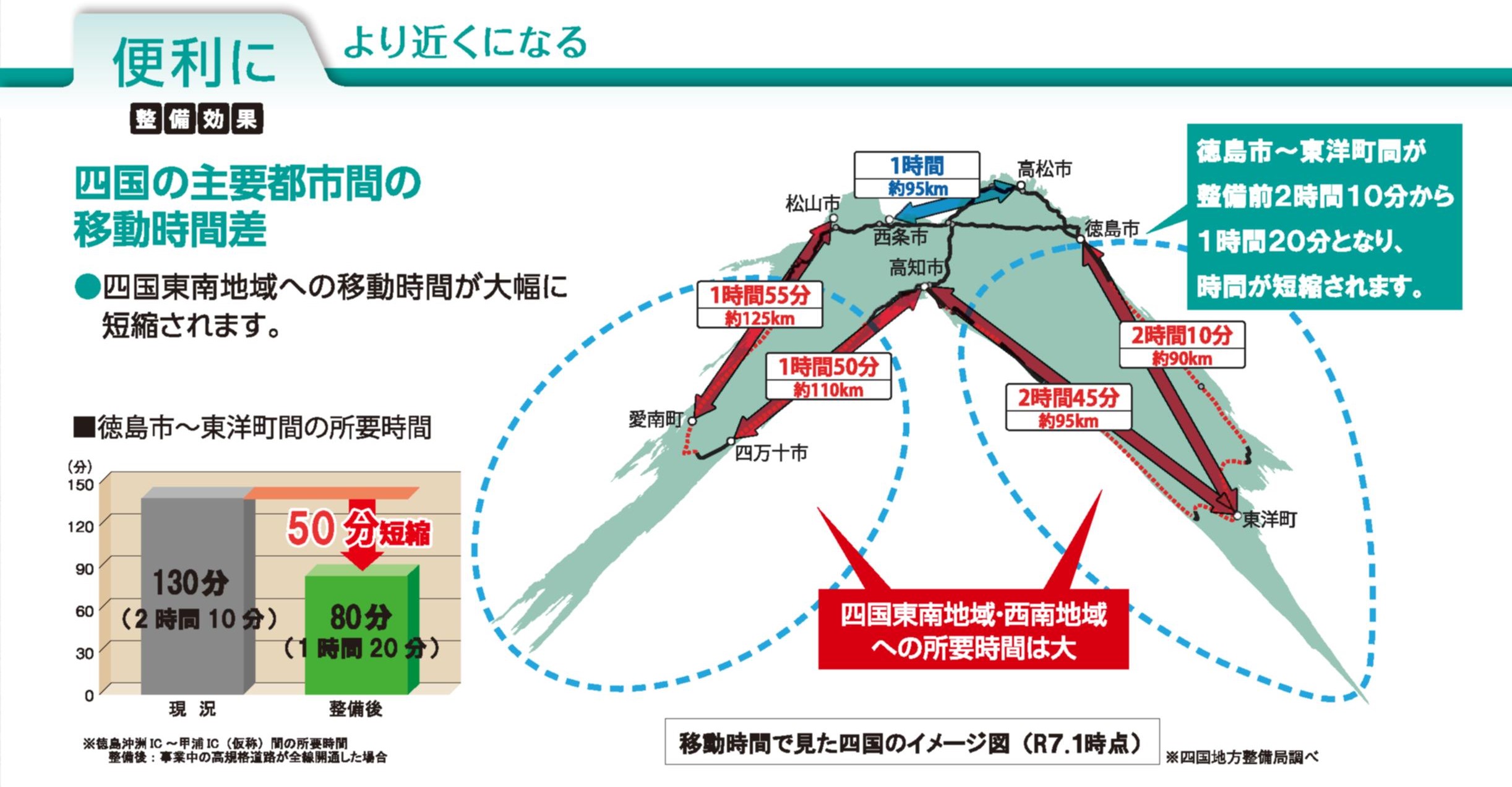

整備効果
↑TOPへ
事業年表
これまでの事業の経過を下表に示します。
年月
事業実施内容
平成22年4月30日
都市計画決定
平成23年度
事業化
平成23年7月28日〜8月3日
測量・調査立ち入り説明会を開催
平成27年1月23日〜
地元説明会を開催
平成27年1月29日〜
道路幅杭・現地協議に着手
平成27年7月15日〜
境界立会・用地測量調査に着手
平成27年12月8日〜
用地説明会に着手
平成28年1月〜
用地補償協議に着手
平成29年3月〜

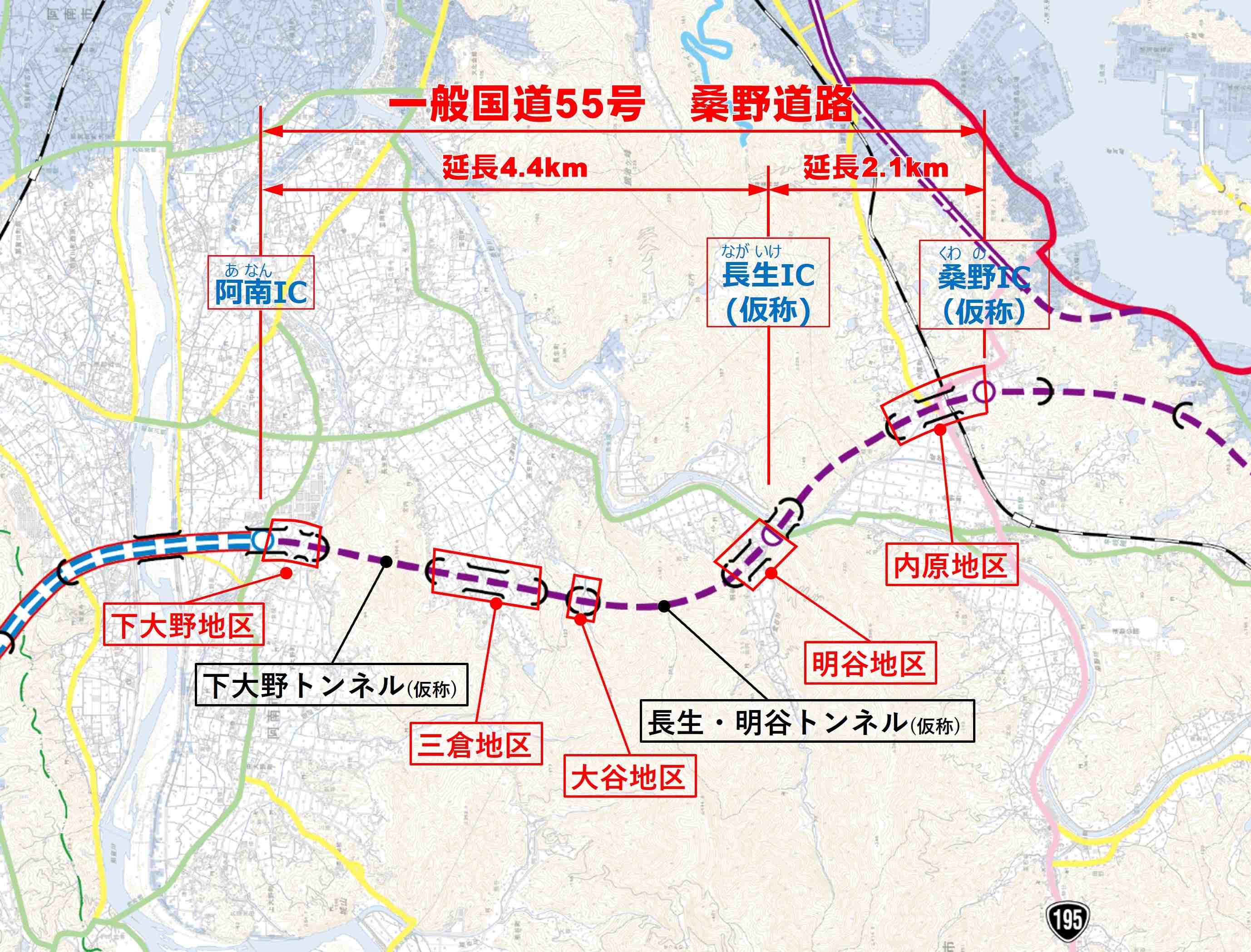

埋蔵文化財試掘調査に着手
令和5年度当初の事業計画を下表に示します。
R5年度事業内容
備考
・調査推進:
調査設計
・用地買収推進:
明谷地区ほか用地買収
・工事推進:
下大野ほかトンネル工
阿南IC橋下部工
下大野地区ほか改良工
用地進捗率:約85%
事業進捗率:約19%
阿南IC(仮称)〜桑野IC(仮称)
L=6.5km (2/2)
(注)備考欄の用地進捗率は、令和5年3月31日時点である。
(注)備考欄の事業進捗率は、令和5年3月31日時点である。
↑TOPへ
詳細情報
・計画諸元
事業名
一般国道55号桑野道路
区間

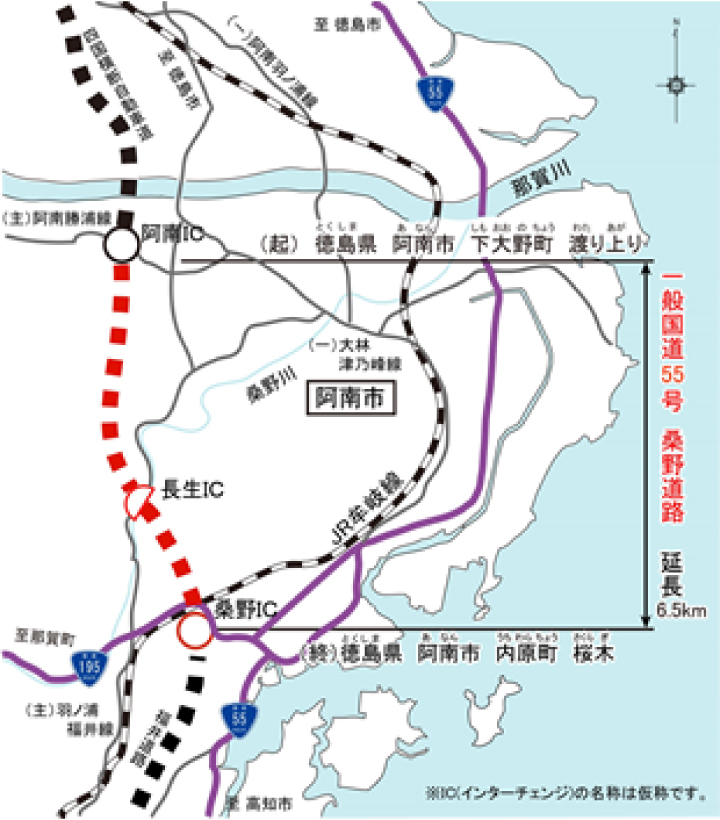

自)阿南市下大野町渡り上り
(あなんし しもおおのちょう わたりあがり)
至)阿南市内原町桜木
(あなんし うちわらちょう さくらぎ)
延長
6.5km
道路構造
第1種 第3級
設計速度
80km/時
車線数
2車線
標準幅員
12.0m

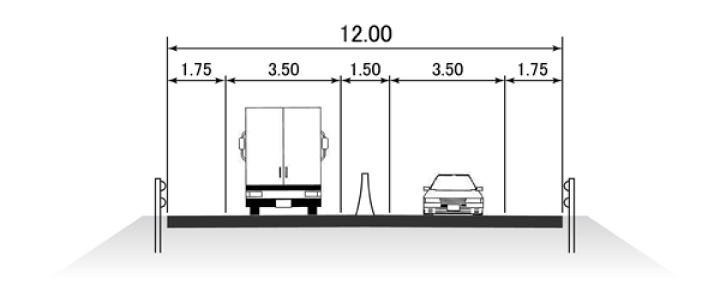

・標準断面図
↑TOPへ
