おしらせ
・
令和2年2月21日〜:埋蔵文化財試掘調査に着手しました。
・
令和元年9月25日〜:福井地区(中連)の境界立会・用地測量調査を実施しました。
・
令和元年6月4日〜:福井地区(馬路)の境界立会・用地測量調査を実施しました。
・
令和元年5月21日〜:福井地区(大坂・小野)の境界立会・用地測量調査を実施しました。
・
平成30年10月2日〜:橘地区(六反地南)の境界立会・用地測量調査を実施しました。
・
平成30年9月6日〜:橘地区(六反地北)の境界立会・用地測量調査を実施しました。
・平成28年12月〜:用地補償協議に着手しました。
・
平成28年10月26日〜:用地説明会に着手しました。
・
平成28年2月22日〜:境界立会・用地測量調査に着手しました。
・
平成27年11月24日〜:道路幅杭設置・現地協議に着手しました。
・
平成27年5月27日〜:地元説明会を開催(28年7月全地区完了)
・
平成26年8月14日記者発表:桑野道路、福井道路に中央帯を導入します
・
平成24年7月9日フォトトピックス:「阿南安芸自動車道福井道路」測量・調査に向け、事業化後初の説明会を開催しました。
・
平成24年6月29日記者発表:「阿南安芸自動車道福井道路」測量・調査に向け、事業化後初の説明会を開催!
↑TOPへ

事業概要

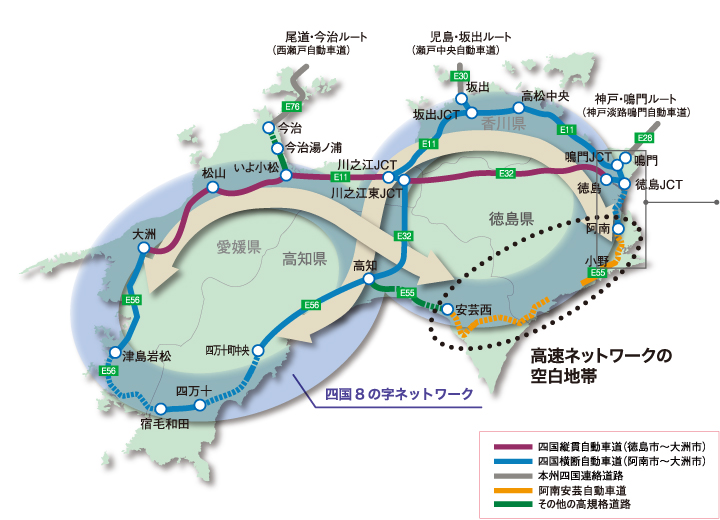

福井道路は高規格幹線道路の空白地帯を補完し、四国8の字ネットワークを形成する阿南安芸自動車道(地域高規格道路)の一部であり、桑野道路を経由し、四国横断自動車道と連絡する自動車専用道路です。
■
本事業のパンフレットをこちらから閲覧できます(PDF:20.1MB)
↑TOPへ

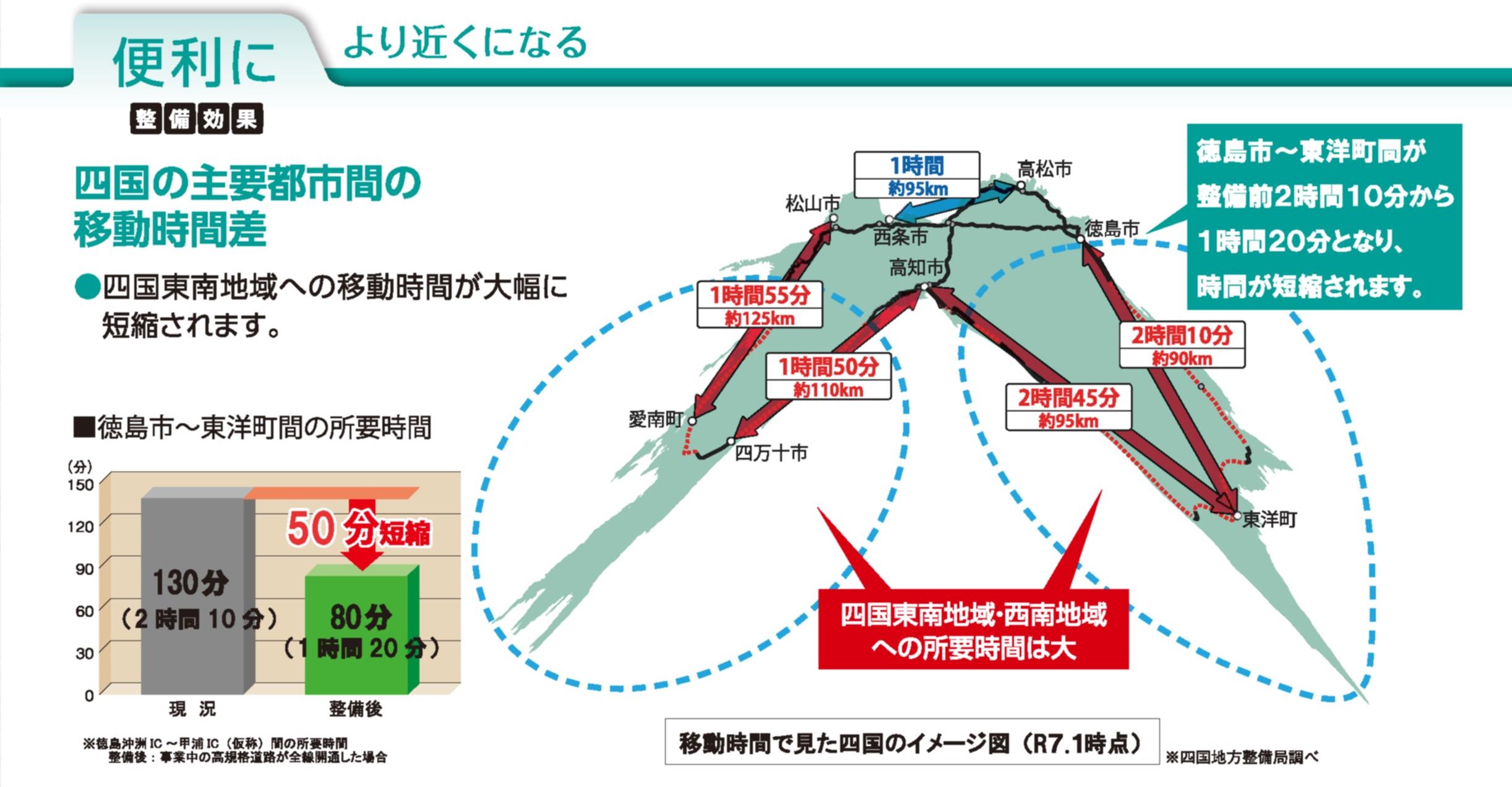

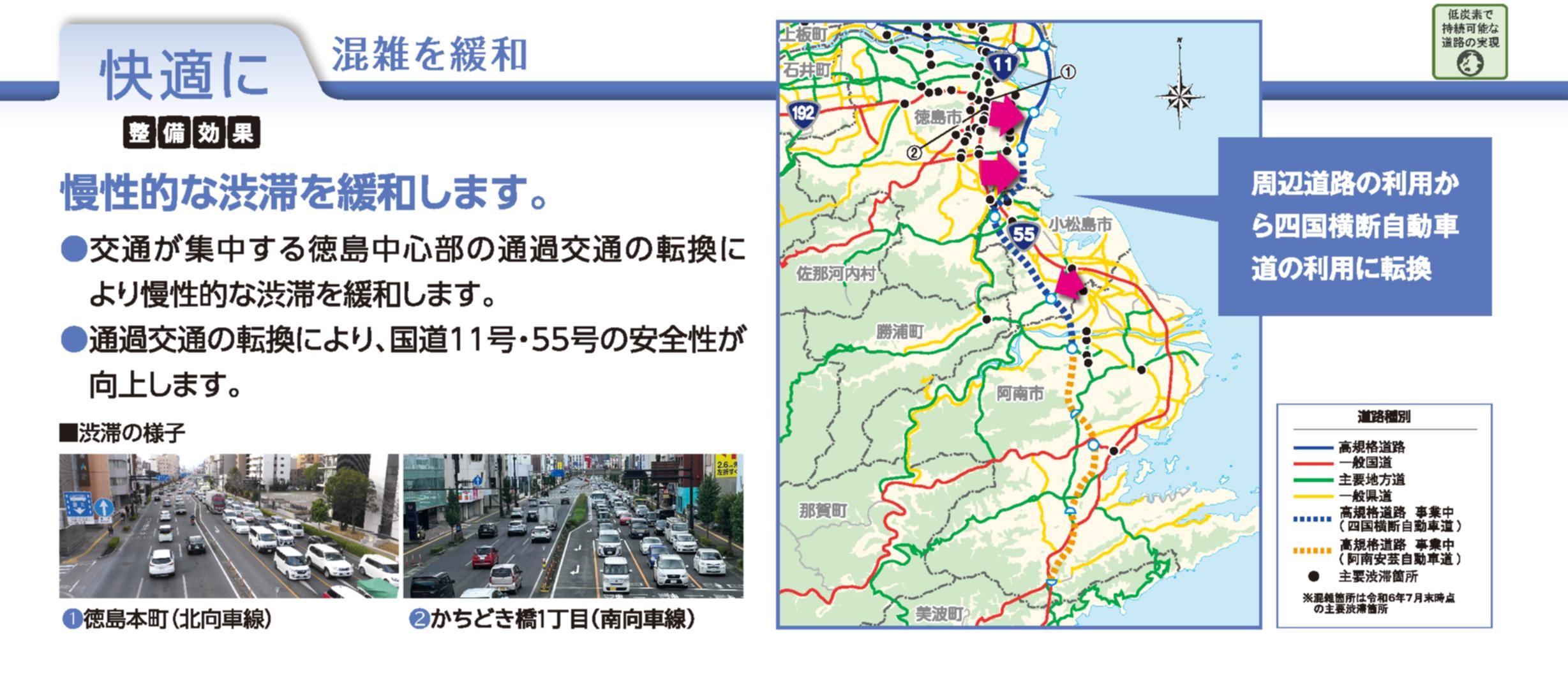

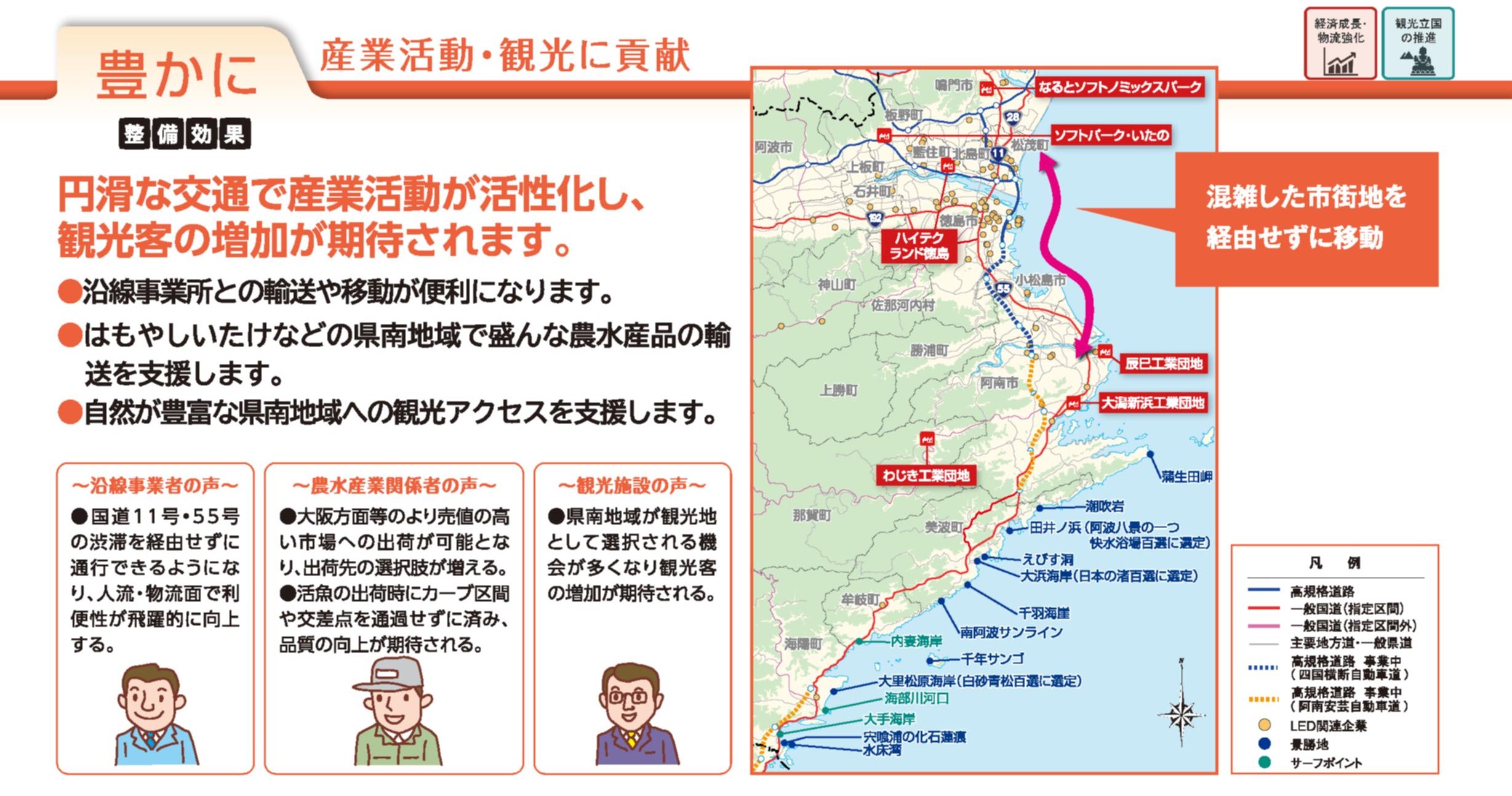

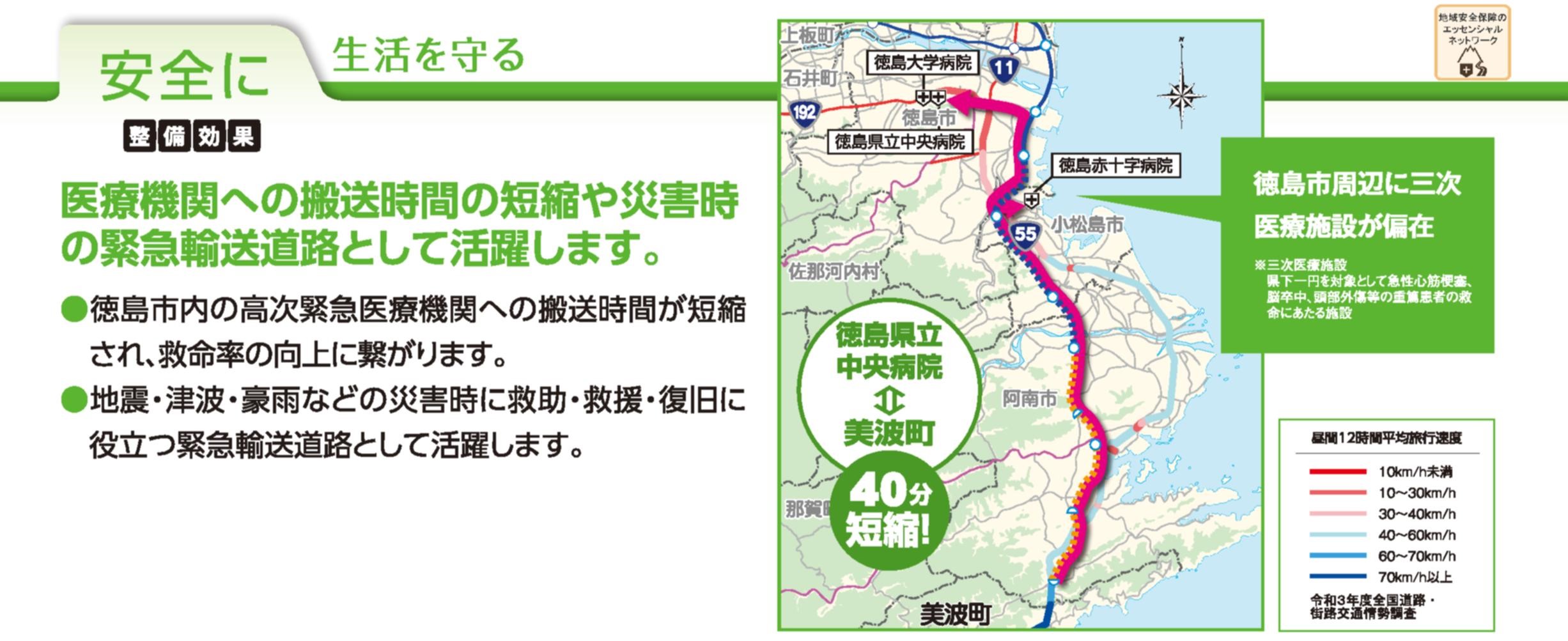

整備効果
↑TOPへ
事業年表
これまでの事業の経過を下表に示します。
年月
事業実施内容
平成22年4月30日
都市計画決定
平成24年4月6日
事業化
平成24年7月3日〜5日
測量・調査立ち入り説明会を開催
平成27年5月27日〜
地元説明会を開催
平成27年11月24日〜
道路幅杭・現地協議に着手
平成28年2月22日〜
境界立会・用地測量調査に着手
平成28年10月26日〜
用地説明会に着手
平成28年12月〜
用地補償協議に着手
令和2年2月21日〜
埋蔵文化財試掘調査に着手
令和5年度当初の事業計画を下表に示します。
R5年度事業内容
備考
・調査推進:
調査設計
・用地買収推進:
内原地区ほか用地買収
・工事推進:
新野トンネル工
内原地区改良工
用地進捗率:約75%
事業進捗率:約13%
桑野IC(仮称)〜小野IC(仮称)
L=9.6km (2/2)
(注)備考欄の用地進捗率は、令和5年3月31日時点である。
(注)備考欄の事業進捗率は、令和5年3月31日時点である。
↑TOPへ
詳細情報
・計画諸元
事業名
一般国道55号福井道路
区間
自)阿南市内原町桜木
(あなんし うちわらちょう さくらぎ)
至)阿南市福井町小野
(あなんし ふくいちょう このう)
延長
9.6km
道路構造
第1種 第3級
設計速度
80km/時
車線数
2車線
標準幅員
12.0m

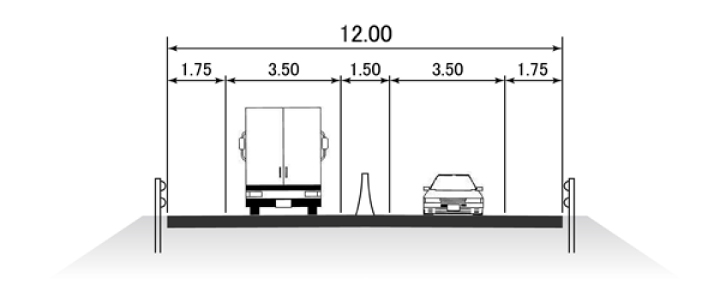

・標準断面図
↑TOPへ
