早明浦ダム (さめうらダム)
早明浦ダムは、吉野川総合開発計画の中核をなすもので、洪水調節、各種既得用水の安定取水、年間8.63億m3の用水開発による四国4県への供給及び発電を行っています。
●洪水調節
早明浦ダム地点において、計画流入量4,700㎥/sのうち、2,700㎥/sの洪水調節を行います。
●流水の正常な機能の維持
流水の正常な機能を維持するために必要な流量として池田ダム地点において、かんがい期最大43.0㎥/s、非かんがい期15.0㎥/sを確保します。
●新規用水の供給
ダムにより年間8億6,300万m3の用水を開発して四県に供給します。
●発電
ダム左岸側の発電所(電源開発)において、最大出力42,000kwの発電を行います。
●工期
昭和38年4月(昭和42年4月1日建設省から公団に承継)から昭和53年3月(2期工事完成)
●総事業費
約330億円
●管理開始
昭和50年4月1日
●ダム及び貯水池諸元
河川名 |
吉野川水系吉野川 |
湛水面積 |
7.50km2 |
位置 |
右岸 |
高知県土佐郡土佐町中島 |
貯水池延長 |
19.0km |
左岸 |
高知県長岡郡本山町吉野 |
計画高水流量 |
4,700m3/s |
形 式 |
重力式コンクリートダム |
計画放流量 |
2,000m3/s |
目 的 |
F.N.A.W.I.P |
調節流量 |
2,700m3/s |
堤 高 |
106m |
洪水流量 |
800m3/s |
堤頂長 |
400m |
選択取水設備 |
鋼製三段式半円形ローラーゲート |
堤体積 |
約1,200,000m3 |
ゲート |
ローラーゲート(クレスト)
高18.8m×巾10.4m×6門 |
集水面積 |
472km2(汗見川取水55km2含む) |
水没戸数 |
一般 387世帯、公共 56棟 |
●発電設備
名 称 |
早明浦 |
事業者 |
電源開発(株) |
最大使用水量 |
65.0m3/s |
最大有効落差 |
76m |
最大出力 |
42,000kW |
開始年月 |
昭和49.7 |
●事業経緯
昭和38. 4.1 |
建設省調査事務所開設 |
昭和40. 4.1 |
早明浦ダム工事事務所に改称 |
昭和42. 4.1 |
建設省より水資源開発公団に承継 |
昭和45. 5.13 |
ダム定礎式 |
昭和48.11.10 |
竣工式 |
昭和50. 4.1 |
水公団管理所発足 |
昭和53. 3 |
2期工事完了 |
●貯水池容量配分図

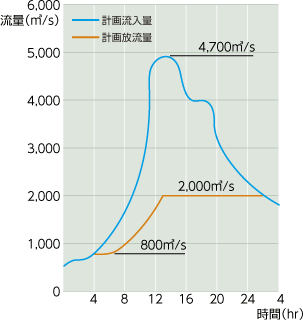

●洪水調節計画図
