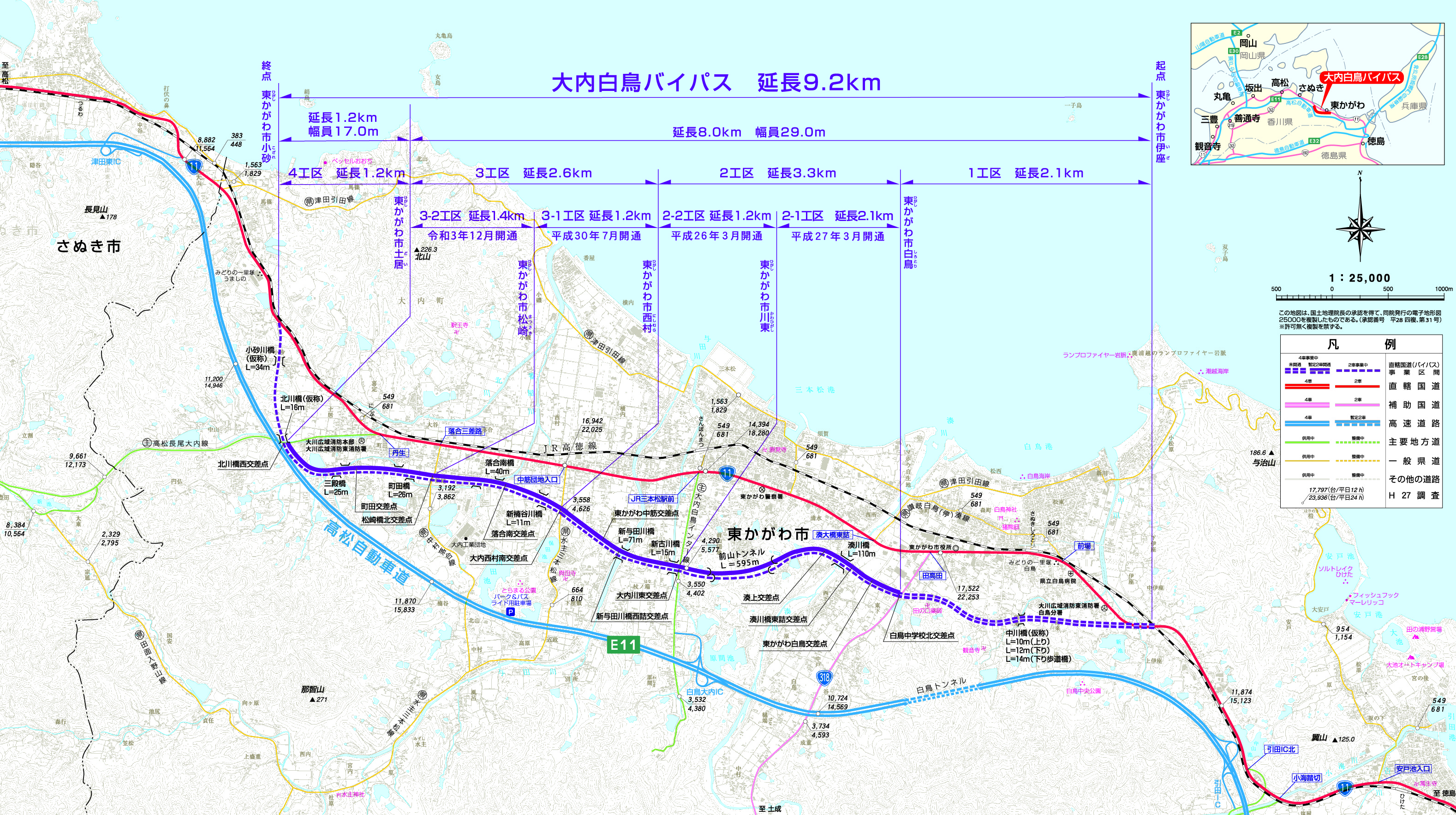

| 【 1.2.3工区 】 | 【 4工区 】 | |
| 起 点 | 東かがわ市伊座 | 東かがわ市土居 |
| 終 点 | 東かがわ市土居 | 東かがわ市小砂 |
| 延 長 | 8.0km | 1.2km |

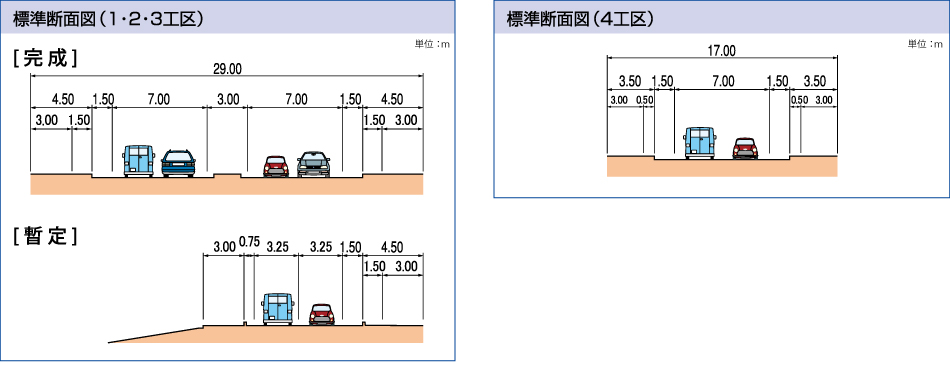

| 道 路 規 格 | 第4種第1級 | 第3種第2級 |
| 車 線 数 | 4車線 | 2車線 |
| 設 計 速 度 | 60km/h | 60km/h |

| 平成12年度 | 事業着手 |
| 平成16年4月7日 | 都市計画決定 |
| 平成18年度 | 2工区 用地買収着手 |
| 平成19年2月16日 | 都市計画変更 |
| 平成20年度 | 2工区 工事着手 |
| 平成22年度 | 3工区 用地買収着手 |
| 平成23年度 | 3工区 工事着手 |
| 平成26年3月30日 | 2-2工区 開通(東かがわ市川東~西村間 延長1.2km) |
| 平成27年3月29日 | 2-1工区 開通(東かがわ市白鳥~川東間 延長2.1km) |
| 平成30年7月16日 | 3-1工区 開通(東かがわ市西村~松崎間 延長1.2km) |
| 令和3年12月18日 | 3-2工区 開通(東かがわ市松崎~土居間 延長1.4km) |
