整備計画と進捗状況

四国の整備実績

四国地区における整備の概要

無電柱化整備延長の推移
表-1 県別電線類地中化整備延長(単位:km)
  第1期(S61~H2) 第2期(H3~H6) 第3期(H7~H10) 第4期(H11~H15) 第5期(H16~H20) 第6期(H21~H29) 第7期(H30~R2) 3か年
緊急対策(R30~R2)
第8期(R3~R7) 合計
徳島県 4.70 2.72 1.17 10.38 9.96 4.50 1.84 7.14 14.62 57.03
香川県 8.52 8.36 2.90 11.78 3.44 6.97 7.01 6.40 25.63 81.01
愛媛県 7.20 3.87 4.46 11.61 10.81 9.90 7.95 10.84 23.41 90.05
高知県 2.41 2.95 7.01 5.92 7.93 5.27 2.92 6.16 12.60 53.17
合計 22.83 17.90 15.54 39.69 32.14 26.64 19.72 30.54 76.26 281.26

注)第6期、第7期、3か年緊急対策、第8期の値は、四国地区無電柱化協議会で合意した延長であり、
     整備中等の区間を含む。

第8期の四国地区における基本計画整備延長

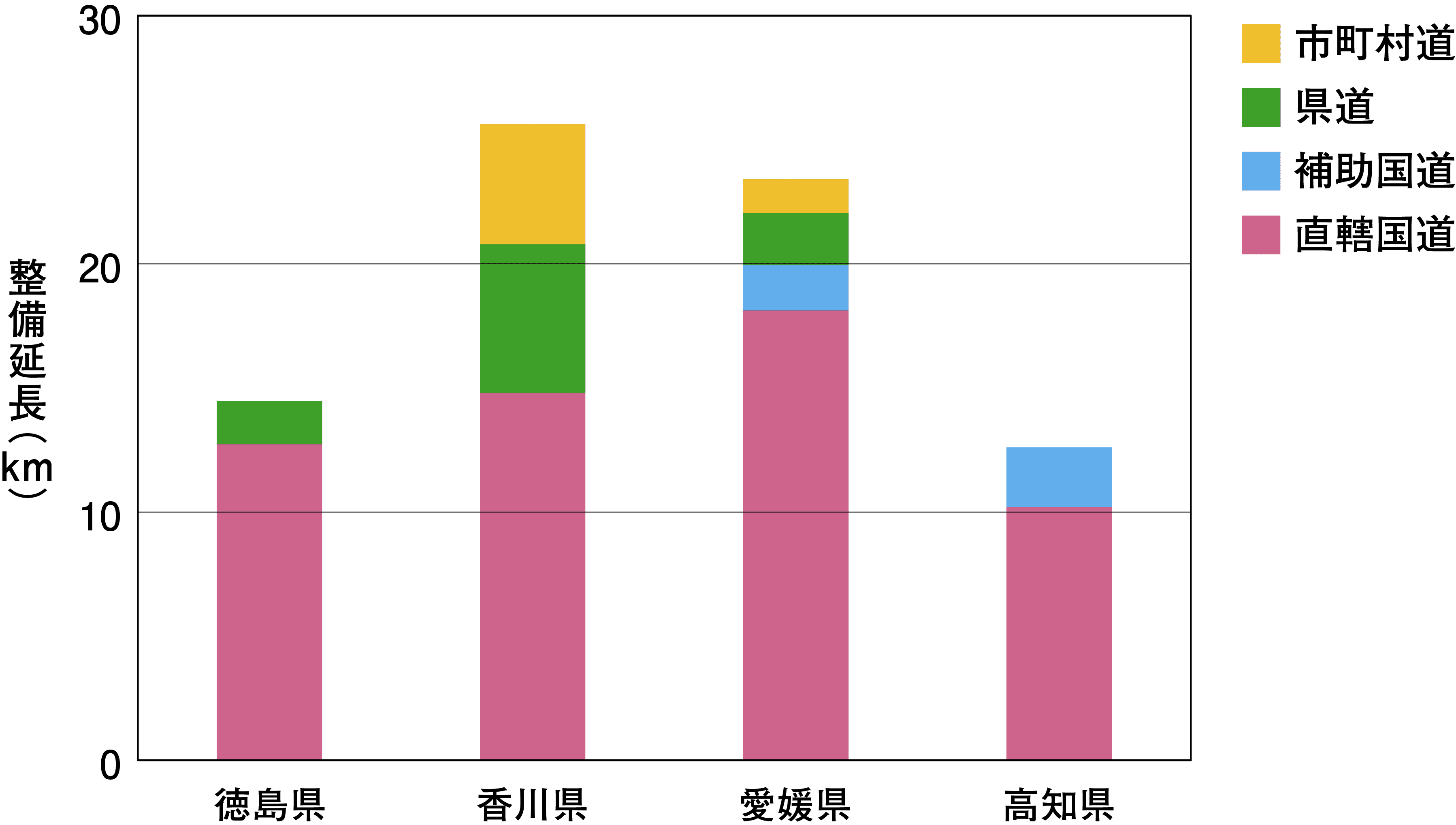

第8期の基本計画整備延長の内訳
表-2 第8期の県別及び道路種別別電線類地中化整備延長(単位:km)
  直轄国道 補助国道 県道 市町村道 合計
徳島県 12.88 1.74 14.62
香川県 14.80 5.99 4.84 25.63
愛媛県 18.12 1.84 2.10 1.35 23.41
高知県 10.20 2.40 12.60
合計 56.00 4.24 9.83 6.19 76.26

各都市の計画

徳島市 鳴門市・松茂町 小松島市 美波町 高松市 琴平町 坂出市 丸亀市 三豊市・観音寺市 直島町 新居浜市 西条市 松山市 内子町 大洲市 八幡浜市 宇和島市 愛南町 今治市 西予市 高知市 宿毛市 安芸市 四万十市
※各都市名をクリックすると計画図がご覧いただけます。
