トップ > 道路資料館 > B:道路事業-法花トンネル工事の紹介
新しい徳島が見えてきた 徳島南環状道路-法花トンネル-

トップページ 工事の状況 工事中通行規制 イベント情報等 写真館

新着情報
H19/12/24 トンネルが貫通し、貫通式を行いました。
(貫通式のようす)
 今後は、コンクリート打設工事等を行い、平成20年2月
 の完成を図るとともに、大木IC〜大野IC(徳島市上八万
 町下中筋〜八万町大野)間の早期の暫定供用を目指し
 て事業を推進します。

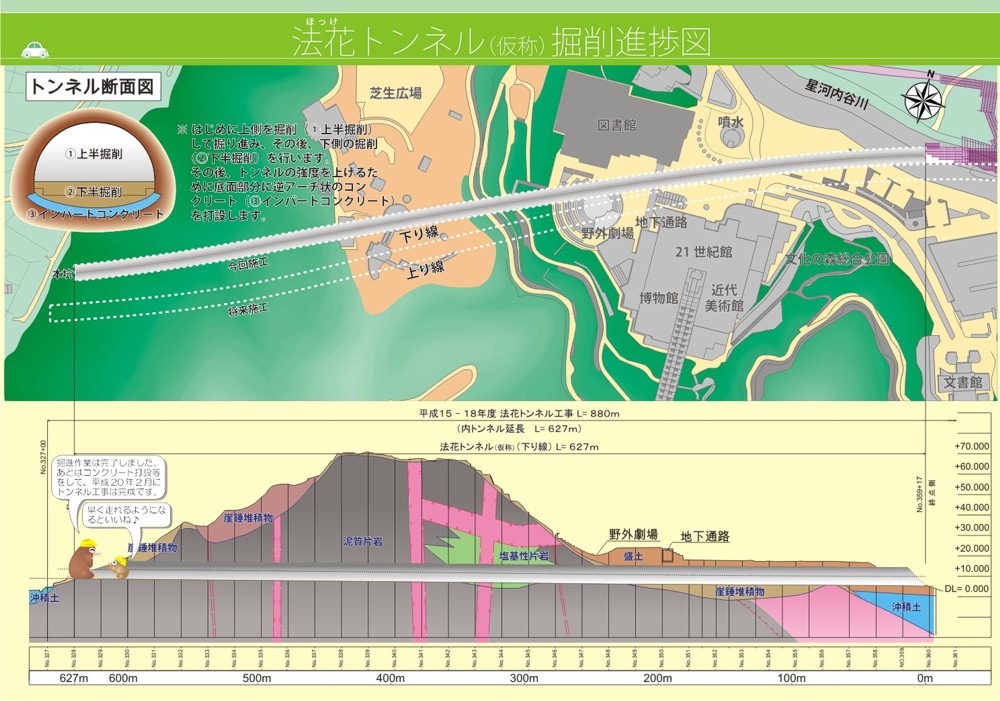

掘進状況。上半掘削603メートル、下半掘削593メートル、インバートコンクリート546m、覆工コンクリート279m
トンネルは貫通しました。
【クリックで全体図】
H18/ 8/ 7 トンネル掘進状況の掲載を開始しました。
H18/ 7/22 一般公募による現場見学会が開催されました。
(見学会のようす)
H18/ 7/13 工事中通行規制情報更新
H18/ 1/23 工事中通行規制情報更新
H17/12/ 4 一般公募による現場見学会が開催されました。
(見学会のようす)


工事概要

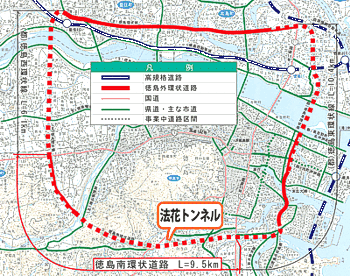

広域位置図  一般国道192号徳島南環状道路は、徳島市中心部の交通渋滞を緩和し、 安全で快適な自動車の走行、地域環境の改善や都市機能の向上を図ることを目的として計画された国土交通省の事業です。

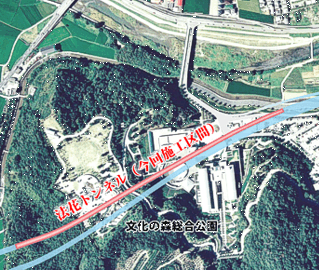

 法花トンネルは、文化の森総合公園の直下を通過する延長637mのトンネルで、約40%の250mが盛土区間にあたり、 最低土被りは3m程度で通過します。
 また、県立図書館・21世紀館に近接したトンネルです。

完成予想図完成予想図 詳細位置図詳細位置図

・南環状道路についての詳細な情報についてはこちらから
・法花トンネルの更に詳しい情報については、パンフレットをご覧下さい。
   通常版パンフレットPDF(約4.2MB)
   子供用パンフレットPDF(約2.6MB)
