■路線名及び施工延長 |
一般国道55号【70k590付近(L=60.0m)】 |
■工事施工箇所 |
自:海部郡牟岐町内妻
至:海部郡牟岐町内妻 |
■工事内容(完成数量) |
・高エネルギー吸収落石防護網 A=500m2 |
■工期 |
着手年月日:平成24年 3月13日
完成年月日:平成24年12月28日 |
■対策概要 |

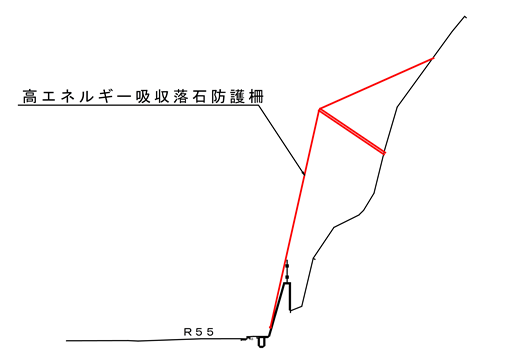

当箇所にはストーンガードが設置されているが、斜面上部に多くの浮石・転石が存在し国道への落石が危惧されていた。現地踏査にて斜面の浮石・転石を確認、その安全性について検討したところ既存のストーンガードでは、その可能吸収エネルギーに防護機能上の問題があり対策工の追加・改善が必要となった。斜面には浮石・転石が多数分布し現位置での個々の対応が難しく、斜面下方に高エネルギー吸収落石防護網を設置し、すべての浮石・転石に対応する対策を行った。 |
 |
