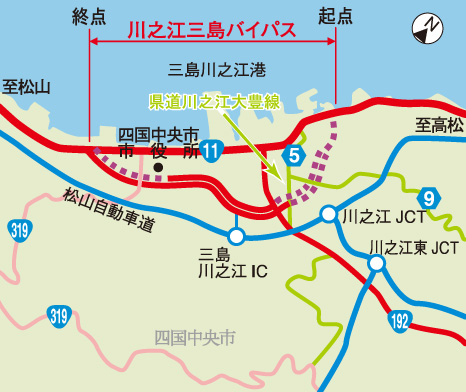

●概要
 ○区   間 自:四国中央市川之江町
          至:四国中央市具定町
 ○構造規格 第4種第1級
 ○延   長 10.1km
           ※4車線供用済み3.5km
             暫定2車線供用済み3.0km
 ○幅   員 30.0m(一部 12.0m)
 ○設計速度 60km/h
整備課題
 ○
慢性的な渋滞
 ○交通安全性の問題
 ○生活環境への影響
●整備効果
 当該事業が全線完成することで、現国道はもとより周辺道路における渋滞が緩和され、所要時間の短縮と騒音・CO2排出量の削減が期待されます。更に、歩道整備やバイパスへの交通転換により歩行者等の安全確保、交通事故の減少も期待されます。
 また、松山自動車道へのアクセス性も向上します。
●平成23年度の予定
 調査設計及び県道川之江大豊線との交差部の用地買収を推進します。
◆工事状況 −現在、こんな工事をしています−
@
工事名
平成19−20年度 具定橋下部外1件工事 (完了)
工事場所
四国中央市中之庄町 〜 同市具定町
工期
平成20年3月26日 〜 平成21年6月30日
現在の状況
[2008年9月下旬] [2008年9月下旬]


[2009年6月上旬] [2009年6月上旬]
今後の予定
工事は完了致しました。工事期間中はご不便をおかけしました。ご協力ありがとうございました。
A
工事名
平成20−21年度 具定橋上部工事 (完了)
工事場所
四国中央市中之庄町 〜 同市具定町
工期
平成20年11月5日 〜 平成21年6月30日
現在の状況
[2009年6月上旬] [2009年6月上旬]
今後の予定
工事は完了致しました。工事期間中はご不便をおかけしました。ご協力ありがとうございました。
B
工事名
平成20年度 中之庄舗装外1件工事 (完了)
工事場所
四国中央市中之庄町 〜 同市具定町
工期
平成20年10月15日 〜 平成21年8月7日
現在の状況
[2009年6月上旬] [2009年6月上旬]


[2009年8月中旬] [2009年8月中旬]
今後の予定
工事は完了致しました。工事期間中はご不便をおかけしました。ご協力ありがとうございました。
〜工事現場からのお知らせ〜
 工事中はご不便をおかけしました。ご協力ありがとうございました。
工事に関してご意見・ご質問等のある方は、こちらをクリックして下さい。
